不會安裝ALC輕質隔墻板?看完這篇就全懂了!
時間: 2023-12-13 10:54:12
素材來源:建筑工程魯班聯盟
ALC輕質隔墻板也稱蒸壓加氣輕質混凝土板,屬于新型建筑節能產品。其具有容重輕、隔音保溫效果好、造價低廉、安裝工藝簡單、工期要求較低、生產工業化、標準化、安裝產業化等優點,目前在高層框架建筑以及工業廠房的內外墻體獲得了廣泛的應用。
工法特點
1. 板重量輕,設計荷載小,由于其質地疏松多孔,是良好的保溫和隔音材料。2. 作墻板時由于板材薄,擴大了建筑使用面積。3. ACL板材料綠色環保,隔聲隔音性能好及防火性能遠遠超過了A1級的要求。4. ALC輕質隔墻板安裝方便,施工速度快。
安裝流程
第一步:板材彈線

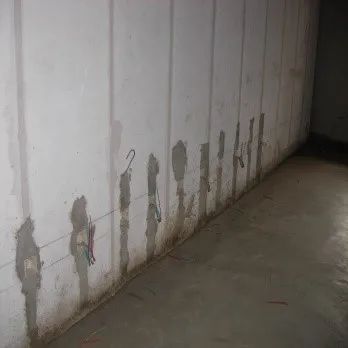

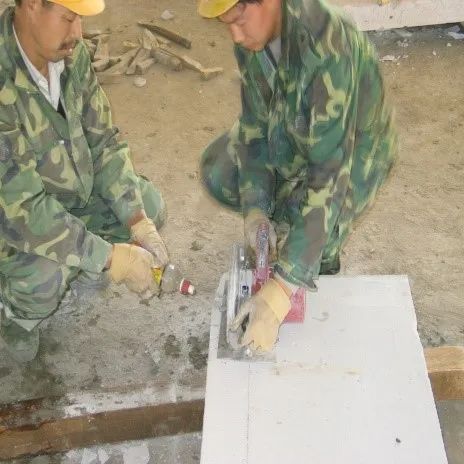

第二步:板材切割

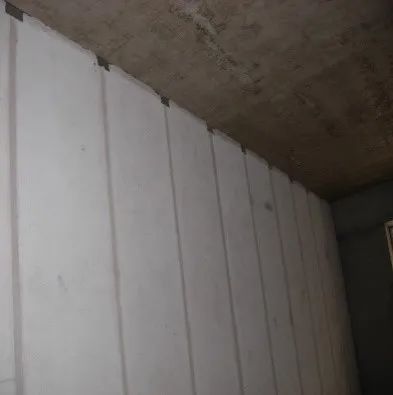

第三步:固定U型卡

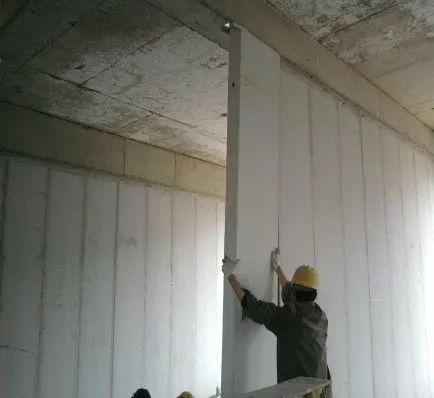

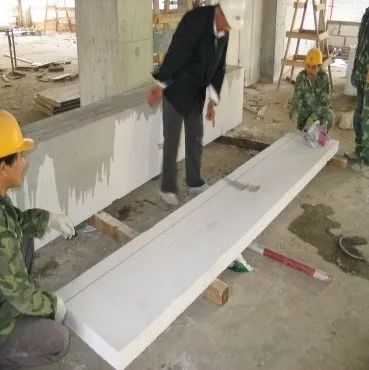

第四步:板材安裝

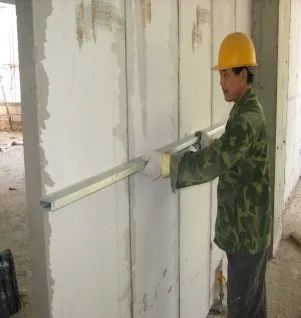

第五步:垂直度校對
第六步:平整度校對

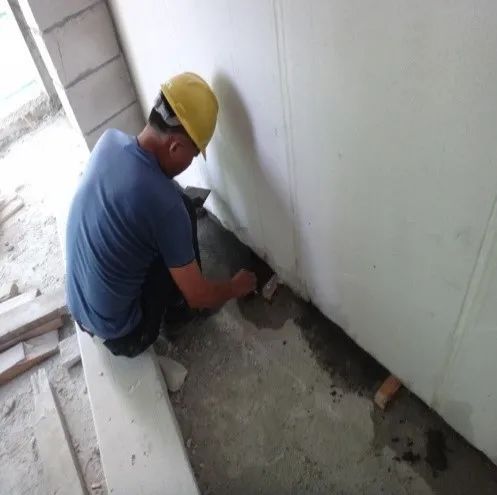

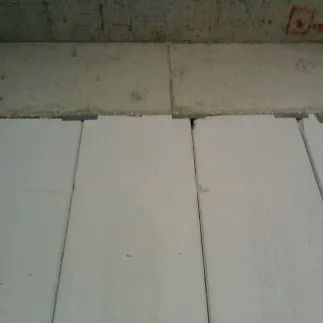

第七步:底縫填塞砂漿

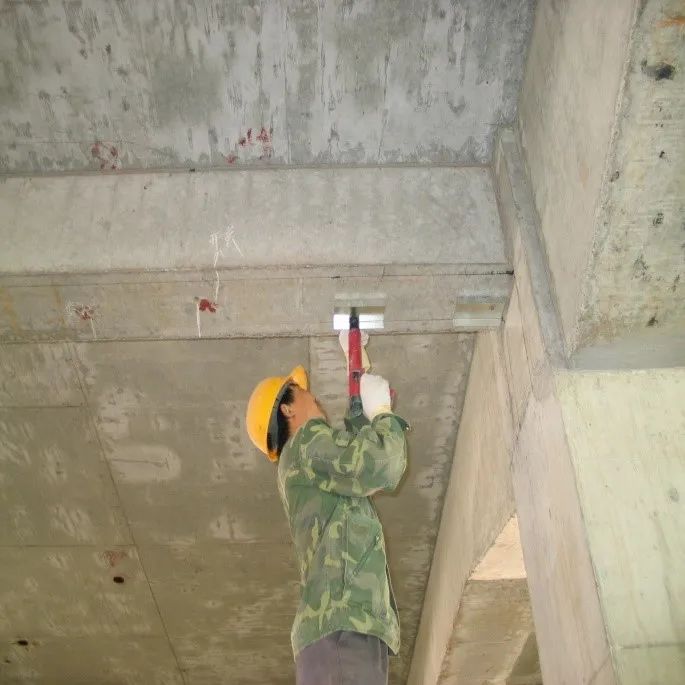

第八步:頂縫發泡劑填塞
第八步:頂縫發泡劑填塞
第八步:頂縫發泡劑填塞
第九步:板材掛網補縫
第十步:現場開槽
風險點把控

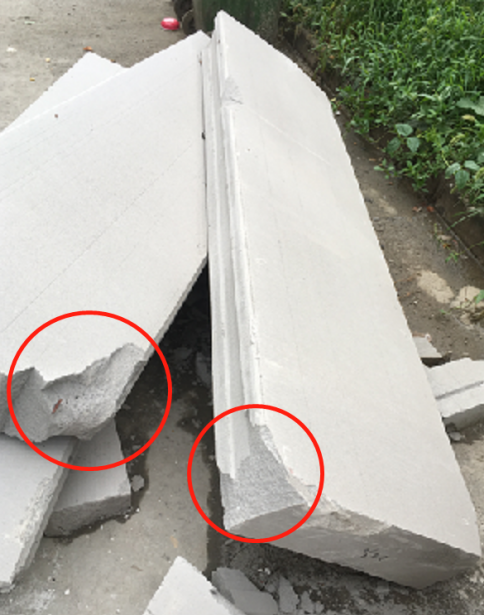

ALC輕質隔墻板強度低,運輸搬運易破損。

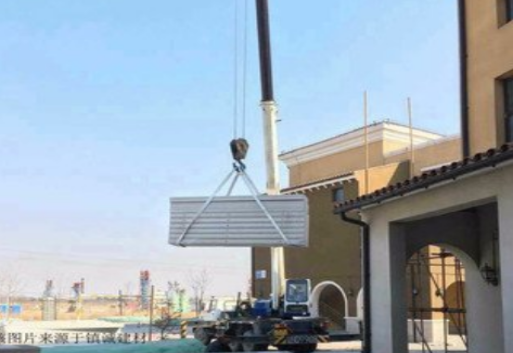

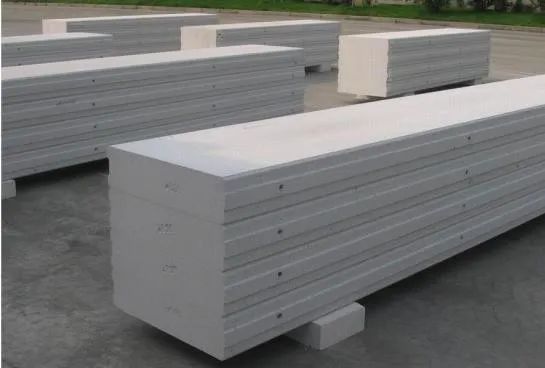

ALC輕質隔墻板堆放▼
ALC輕質隔墻板裝卸▼
1)吊裝、堆放:起吊時需用尼龍吊帶(不可采用鋼絲繩)捆綁于板材兩端600mm處,每次起吊重量不超過2T,落地時板材兩端600mm處各墊枕木一塊,吊運時要有專人指揮,板材兩端吊帶捆綁距離要一致,吊帶要順直,保證板材兩端同時離地和落地。為方便駁運板材,卸貨時堆放層數不得超過兩層,條件允許時單層堆放。2)板材質量:不使用工藝達不到國家要求或者配料、工藝不合理的板材。3)施工管理:不應為滿足工期,將不夠齡期28d的墻板送至現場使用。4)防潮保護:應在運輸和施工現場需要采取防潮措施,防止受潮。5)圖紙深化:應提前1-2個月與內墻板公司溝通圖紙深化相關事誼。1)結構梁底應盡量統一凈高,減小板材因高度不同而產生的類型種數。 2)內墻板與結構連接處的壓槽處理,方便掛網,防開裂。

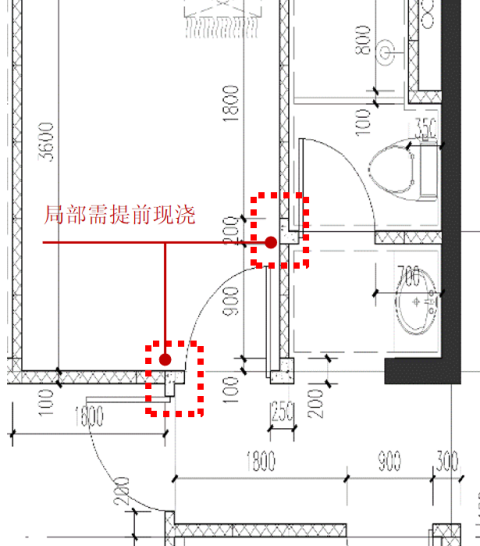

轉角(陰陽角)、門垛等位置無異形板,局部需現澆。
設置構造柱
1)陶粒板墻長及ALC輕質隔墻板墻長大于6米,小于12米,在中部設置構造柱。①轉角墻及T型墻體出的銷釘必須按圖施工,靠板材專用修補材連接。②小于100m的板材盡量使用二次結構澆筑完成。③戶內門安裝采用型鋼進行加固安裝。小于1500的門采用板材擱置100,用對拉螺栓加固,大于1500的門洞采用型鋼進行加掛,進戶門采用鋼筋
